一、简介
F8IC设备属于4U机架服务器,具有高算力密度、高扩展、极致能效比与高网络带宽等特点。该服务器适用于各行业大模型推理、高密度标卡训练、渲染、HPC场景等核心业务领域。

环境参数
|
项目
|
指标参数
|
|
温度
|
- 工作温度: 5°C ~ 35°C ( 41°F ~ 95°F )(符合ASHRAE CLASS A2)
- 存储温度(≤72小时):-40℃~+65℃(-40°F~149°F)
- 存储温度(>72小时):21℃~27℃(69.8°F~80.6°F)
- 最大温度变化率:20°C(36°F)/h
|
|
湿度(RH,无冷凝)
|
- 工作湿度:8%~90%
- 存储湿度(≤72小时):5%~95%
- 存储湿度(>72小时):30%~69%
- 最大湿度变化率:20%/h
|
|
海拔高度
|
- 工作海拔高度:≤3050m
- 配置满足ASHRAE Class A1、A2时,海拔高度超过900m,工作温度按每升高300m降低 1℃计算。
|
|
|
- 配置满足ASHRAEClass A3时,海拔高度超过 900m,工作温度按每升高175m降低1℃计算。
- 配置满足ASHRAE Class A4时,海拔高度超过 900m,工作温度按每升高125m降低1℃计算。
|
二、准备工具

防静电腕带 十字螺丝刀(建议使用电动螺丝刀)
三、注意事项
- 安装人员使用工具时,务必按照正确的操作方式进行,以免危及人身安全。
- 当设备的安装位置超过安装人员的肩部时,请使用梯子、抬高车等工具辅助安装,安装人员使用梯子时,必须有专人看护,禁止单独作业,避免设备滑落导致人员受伤或设备损坏。
- 在接触设备前,应佩防静电腕带,去除身体上携带的易导电物体(如首饰、手表等),以免被电击或灼伤。
- 搬运机箱至少需四人,禁止单独一人搬运较重的机箱。在搬运机箱时,保持后背挺直,平稳移动,以免扭伤。
- 搬运服务器时严禁使用挂耳作为着力点,避免导致设备损毁或滑脱。
四、安装
- 佩戴防静电腕带。
1) 将手伸进防静电腕带,拉紧锁扣,确认防静电腕带与皮肤接触良好。
2) 将防静电腕带的接地端插入机柜的防静电腕带插孔。
-

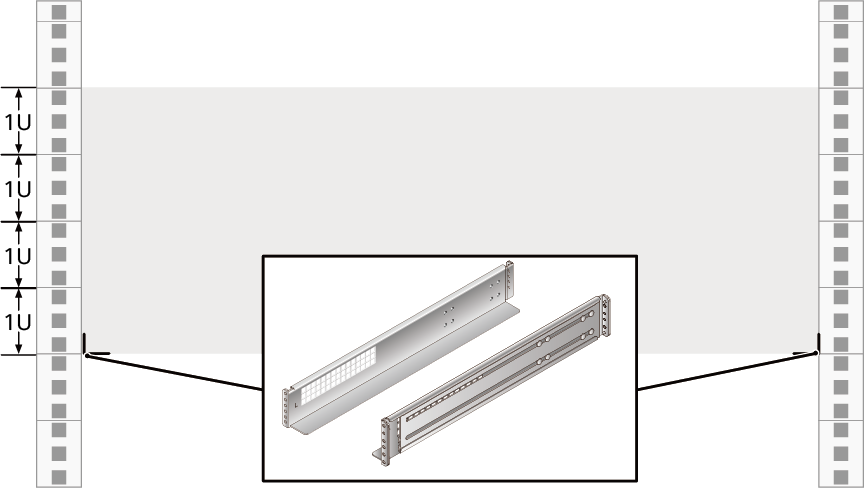

根据机柜内设备的位置规划,确定滑道的安装位置,如下图所示。
-
安装可伸缩滑道。
1) 用螺丝刀拧紧滑道的限位销钉,前面1个、背面2个,限位销钉的安装位置如下图所示。
说明:随滑道配套发货的限位销钉共有三种规格,直径分别为6.8mm、8.7mm、9.2mm,您可以根据机柜
方孔条的大小选择适合的限位销钉。选取原则为:3种销钉中,选用能够穿过方孔的最大直径销钉。

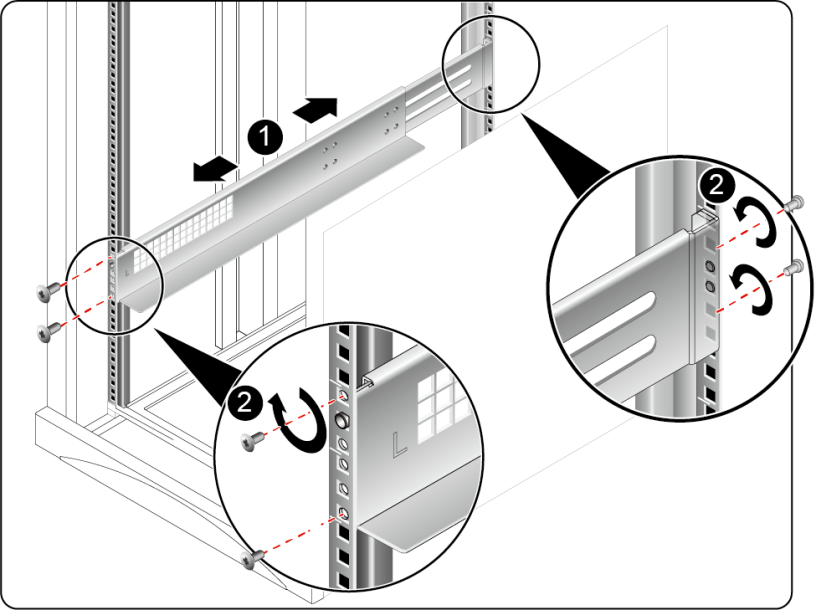

2) 将滑道水平放入规划的位置,根据机柜的长度将滑道向两侧导槽拉伸,使滑道的固定孔与机柜内导槽的安装孔对齐,滑道上前后限位销钉穿出方孔,预定位滑道,如下图中①所示。
说明:滑道分为左侧滑道和右侧滑道,标有“L”的滑道为左侧滑道,标有“R”的滑道为右侧滑道,安装时勿装错方向。
3) 用螺丝刀拧紧滑道的前后4颗紧固螺钉,如上图中②所示。
4) 使用同样的方法安装另一个滑道。
-
安装服务器。

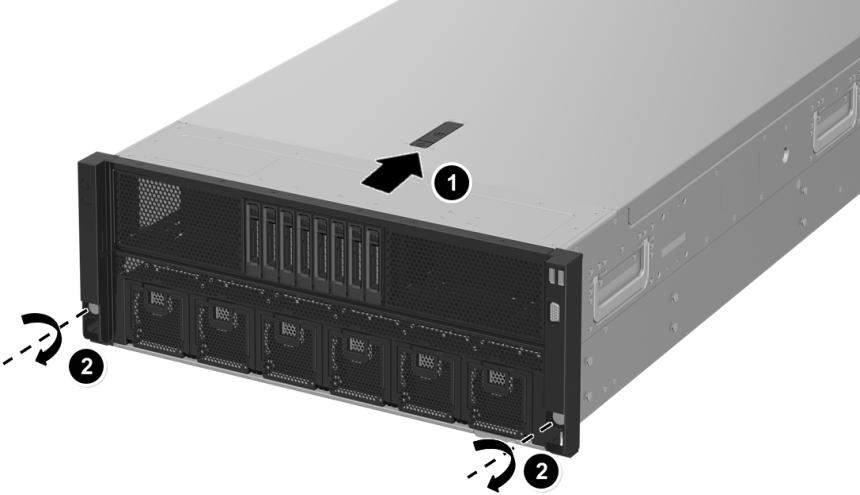

1) 搬运时双手握住服务器把手,从两侧抬起服务器,并将服务器放置在滑道上。
2) 将服务器推入机柜,如下图中①所示。
3) 将服务器两侧挂耳紧贴机柜方孔条,拧紧挂耳上的松不脱螺钉,固定服务器,如下图中②所示。
-
连接接地线缆。

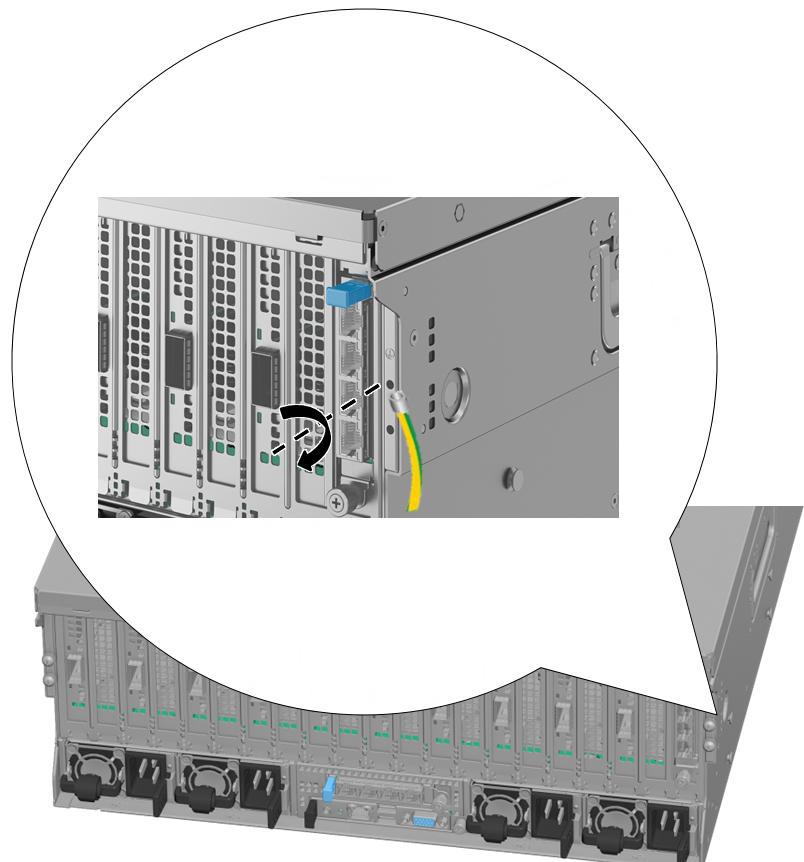

1) 用十字螺丝刀拧下服务器的4颗接地孔连接螺钉,将接地线的一端(OT端子)套在拧下的连接螺钉上,连接螺钉安装到接地端孔上,拧紧螺钉。
2) 用十字螺丝刀拧下机柜接地条上距离服务器最近的螺钉,将接地线的另一端(OT端子)套在拧下的螺钉上。将螺钉安装到接地条上,拧紧螺钉。
-

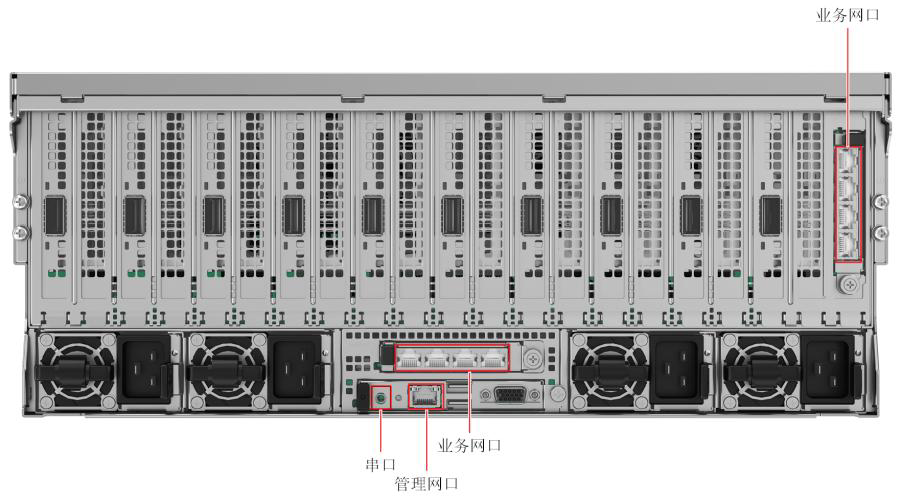

根据实际需求连接VGA线缆、USB线缆、灵活网卡网线、管理口线缆和串口线缆。
-

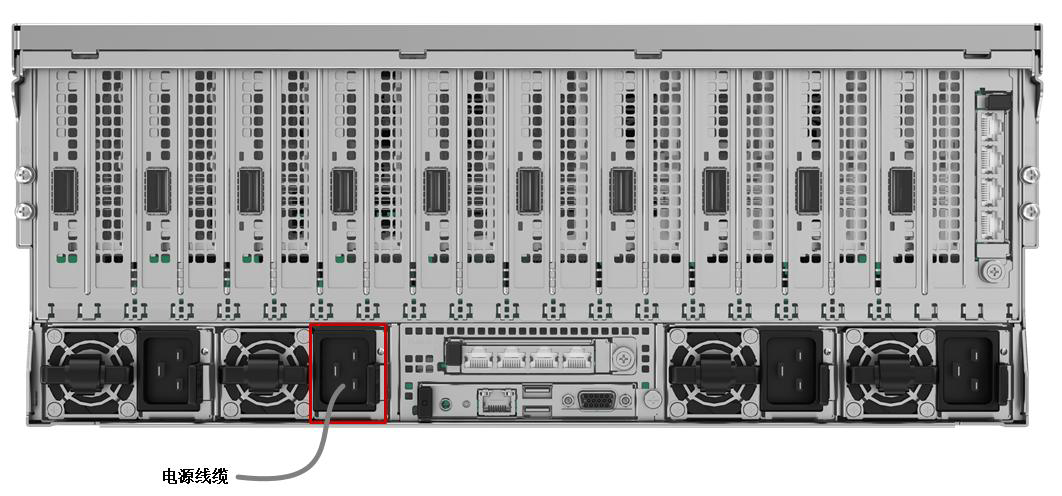

连接电源模。

四、上电
AT9508 G3需要将接地线连接至服务器的接地端口。高压电源为设备的运行提供电力,直接接触或通过潮湿物体间接接触高压电源会带来致命危险。

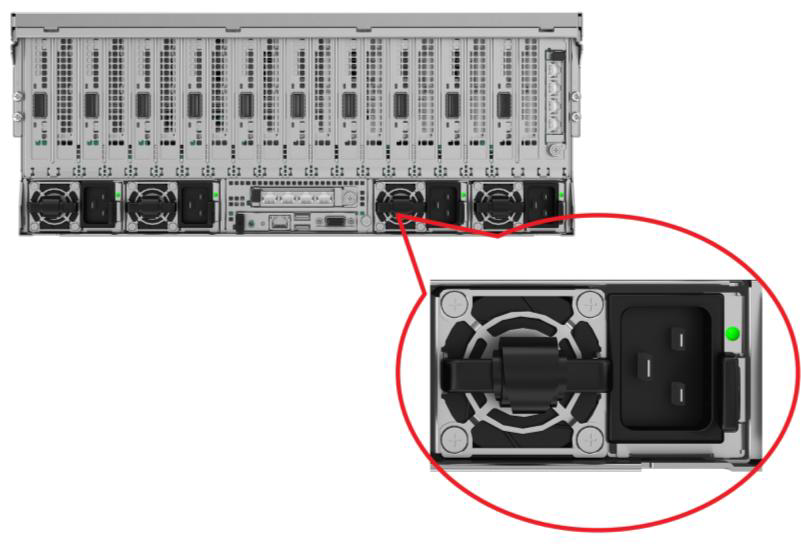

- 将电源模块上电,服务器随电源模块一起上电。
- 检查指示灯的状态。
